Stan zaawansowania prac budowlanych – budynek A
-
01.07.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej : 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 0% Wykonanie ścian działowych: 98% Wykonanie instalacji wentylacji mieszkań: 60% Wykonanie instalacji sanitarnej mieszkań: 60% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 70% Docieplenie stropu garażu: 20% Montaż stolarki okiennej PCV i aluminium: 90% Wykonanie tynków gipsowych wewnętrznych: 70% Docieplenie elewacji: 30% Wykonanie izolacji dachu: 5% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 50% -
04.08.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej : 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 0% Wykonanie ścian działowych: 98% Wykonanie instalacji wentylacji mieszkań: 65% Wykonanie instalacji sanitarnej mieszkań: 65% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 80% Docieplenie stropu garażu: 30% Montaż stolarki okiennej PCV i aluminium: 90% Wykonanie tynków gipsowych wewnętrznych: 75% Docieplenie elewacji: 35% Wykonanie izolacji dachu: 10% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 55% -
01.09.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej : 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 0% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 70% Wykonanie instalacji sanitarnej mieszkań: 70% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 85% Docieplenie stropu garażu: 30% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 80% Docieplenie elewacji: 50% Wykonanie izolacji dachu: 50% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 65%Bez wnikliwych analiz wydaje się gołym okiem, że w tym tempie budowa powinna zakończyć się w ciągu 3-6 miesięcy.
-
30.09.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 0% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 70% Wykonanie instalacji sanitarnej mieszkań: 70% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 85% Docieplenie stropu garażu: 50% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 80% Docieplenie elewacji: 55% Wykonanie izolacji dachu: 60% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 65% -
04.11.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 20% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 90% Wykonanie instalacji sanitarnej mieszkań: 85% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 85% Docieplenie stropu garażu: 60% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 80% Docieplenie elewacji: 60% Wykonanie izolacji dachu: 60% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 65%A więc za miesiąc można się chyba spodziewać zakończenia instalacji wentylacji, sanitarnej.
-
28.11.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 20% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 90% Wykonanie instalacji sanitarnej mieszkań: 85% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 85% Docieplenie stropu garażu: 60% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 80% Docieplenie elewacji: 60% Wykonanie izolacji dachu: 60% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 65%Postęp wynosi dokładnie 0, albo zupełnie nikomu niepotrzebna studentka odpowiedzialna za przepisanie cyferek na stronę www inwestycji pomyliła maile.
-
31.12.2025
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 20% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 100% Wykonanie instalacji sanitarnej mieszkań: 95% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 95% Docieplenie stropu garażu: 60% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 90% Docieplenie elewacji: 70% Wykonanie izolacji dachu: 75% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 85%Ukończono wentylację, po 10% postępu w inst. sanitarnych, elektryce, tynkach i elewacji, 15% w izolacji dachu i 20% w wylewkach. Termin końca budowy na koniec kwietnia zaczyna wydawać się realny.
-
30.01.2026
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 40% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 100% Wykonanie instalacji sanitarnej mieszkań: 95% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 95% Docieplenie stropu garażu: 60% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 90% Docieplenie elewacji: 75% Wykonanie izolacji dachu: 80% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 90%Przybyło po 5% elewacji, izolacji dachu, wylewek i 20% izolacji ścian garażu.
Na zakończenie etapu VII w najbliższym czasie nie ma szans, gdyż wymaga on wylewek 100%, a tu widać że jeszcze 2 miesięcy brakuje. -
26.02.2026
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 40% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 100% Wykonanie instalacji sanitarnej mieszkań: 95% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 95% Docieplenie stropu garażu: 60% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 95% Docieplenie elewacji: 80% Wykonanie izolacji dachu: 80% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 90%30.03.2026
Wykonanie konstrukcji żelbetowej i murowej nośnej: 100% Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: 60% Wykonanie ścian działowych: 100% Wykonanie instalacji wentylacji mieszkań: 100% Wykonanie instalacji sanitarnej mieszkań: 95% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: 95% Docieplenie stropu garażu: 65% Montaż stolarki okiennej PCV i aluminium: 95% Wykonanie tynków gipsowych wewnętrznych: 95% Docieplenie elewacji: 90% Wykonanie izolacji dachu: 85% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: 90%Czyli przyrosty:
- izolacja ścian garażu: 0 w lutym, 20% w marcu, w tym tempie zajmie 3 miesiące, choć powiedzmy że przyspiesza i może zająć 2
- docieplenie stropu garażu: 0 w lutym, 5% w marcu, w tym tempie zajmie 7 miesięcy, ale może też przyspieszy
- tynki: 5% w lutym, 0 w marcu, jeśli nie będzie stało to 1 miesiąc
- elewacja: 5% w lutym, 10% w marcu, zajmie 1 miesiąc?
- izolacja dachu: 0 w lutym, 5% w marcu, w tym tempie to jeszcze 3 miesiące
Nadal nieskończone i brak postępu: sanitarne 95%, elektryczne 95%, okna 95%, wylewki 90%. Widocznie trzeba ocieplić garaż, żeby można było zamontować okna, czy też jest jakaś inna śmieszna wymówka.
Etapu VII też w tym miesiącu nie ukończą, bo wymaga on całości wylewek, malowania garażu itp. -
No i mamy wesoło, bo termin budowy minął, a nikt nie wie, jaki jest status.
Zrobiłem zatem własną dokumentację i raport. Zakładam, że elementy "ukończone w 100%" już się nie cofną, więc analizuję tylko poniższe:30.04.2026
Wykonanie izolacji ścian garażu, zasypek zewnętrznych i wewnętrznych: ??% Docieplenie stropu garażu: ??%

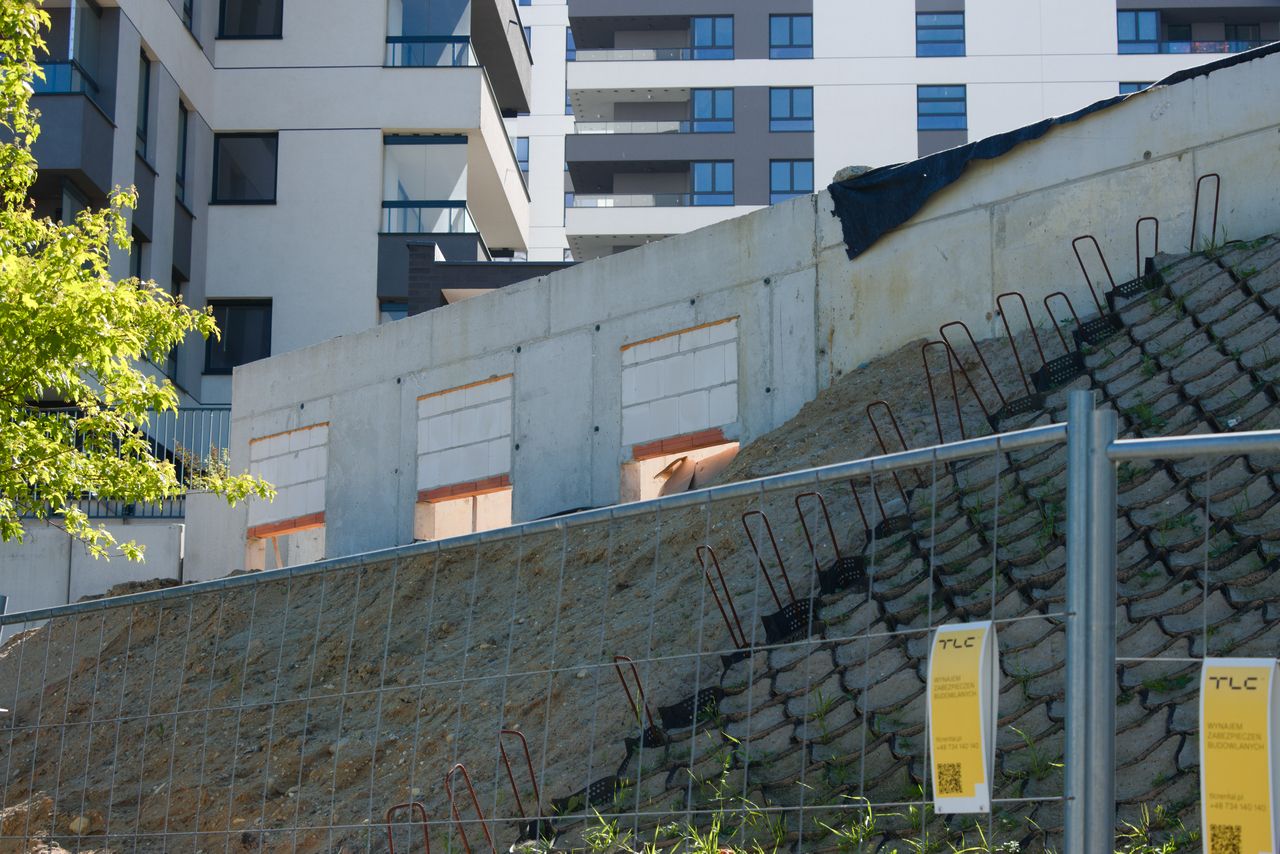

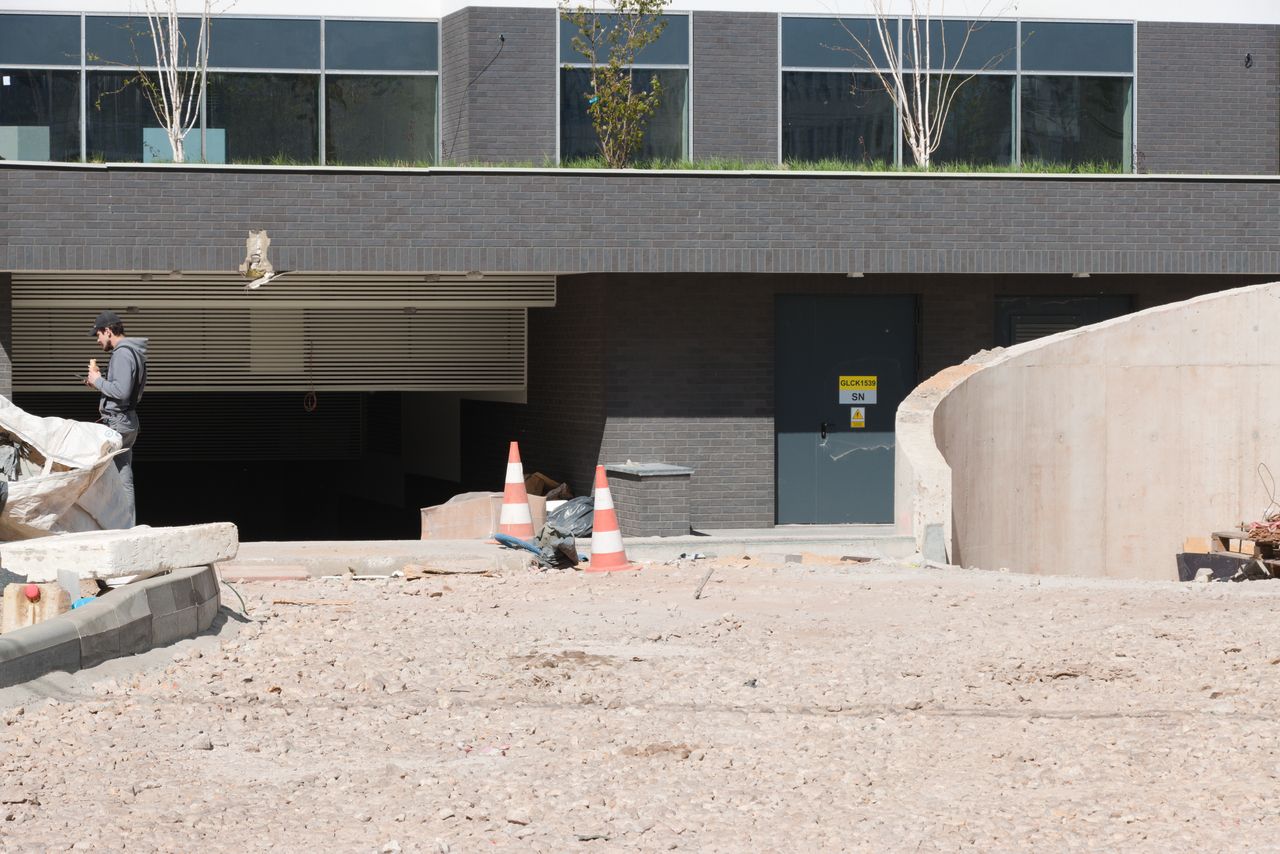

Te wielkie otwory z przodu budynku mogą wyglądać na wrzutnie powietrza do garażu, jednak okazały się być tylko donicami na drzewa. Z samego garażu widać więc tylko to, co przez bramę. Być może te "okna" od strony stacji benzynowej mają służyć wietrzeniu garażu, w takim razie też nie wyglądają na docieplone ani ukończone.
Montaż stolarki okiennej PCV i aluminium: ??%

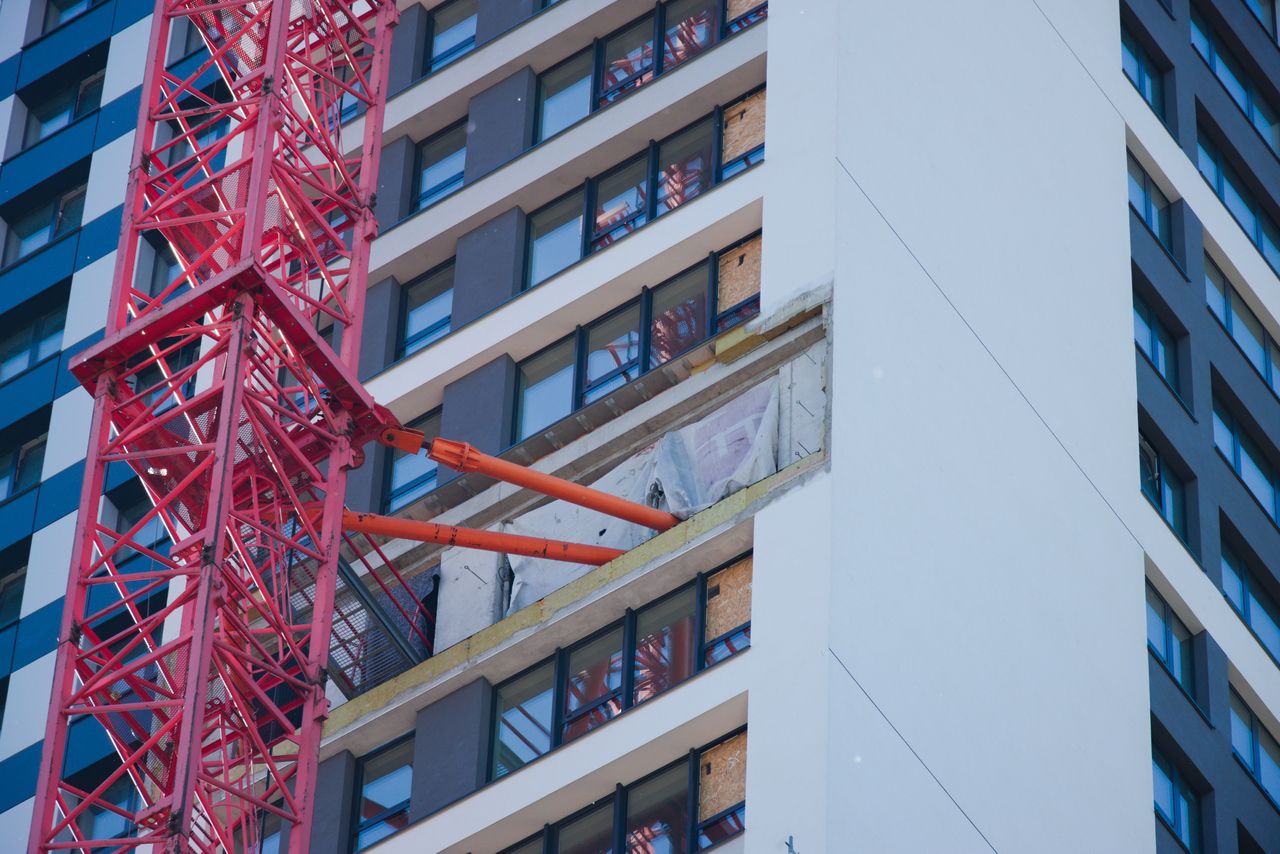

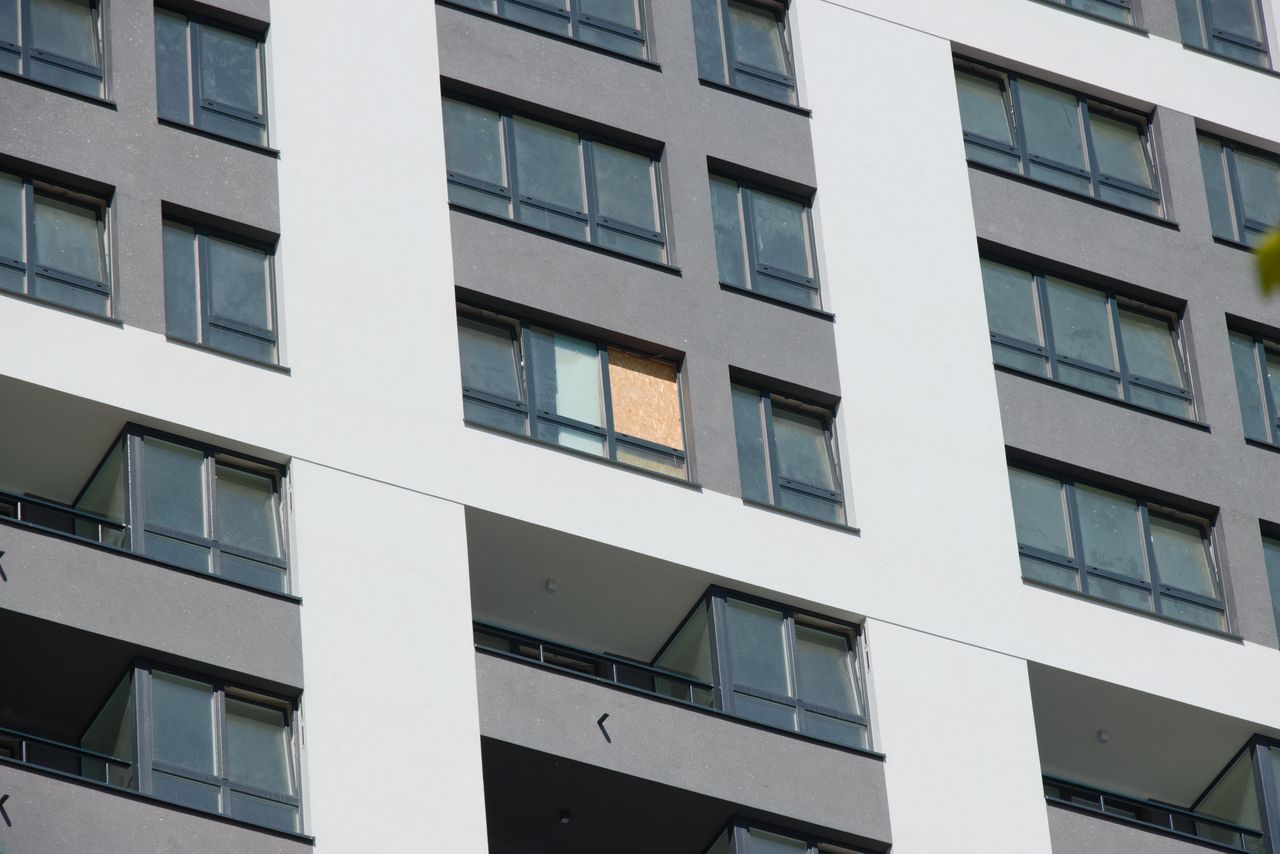

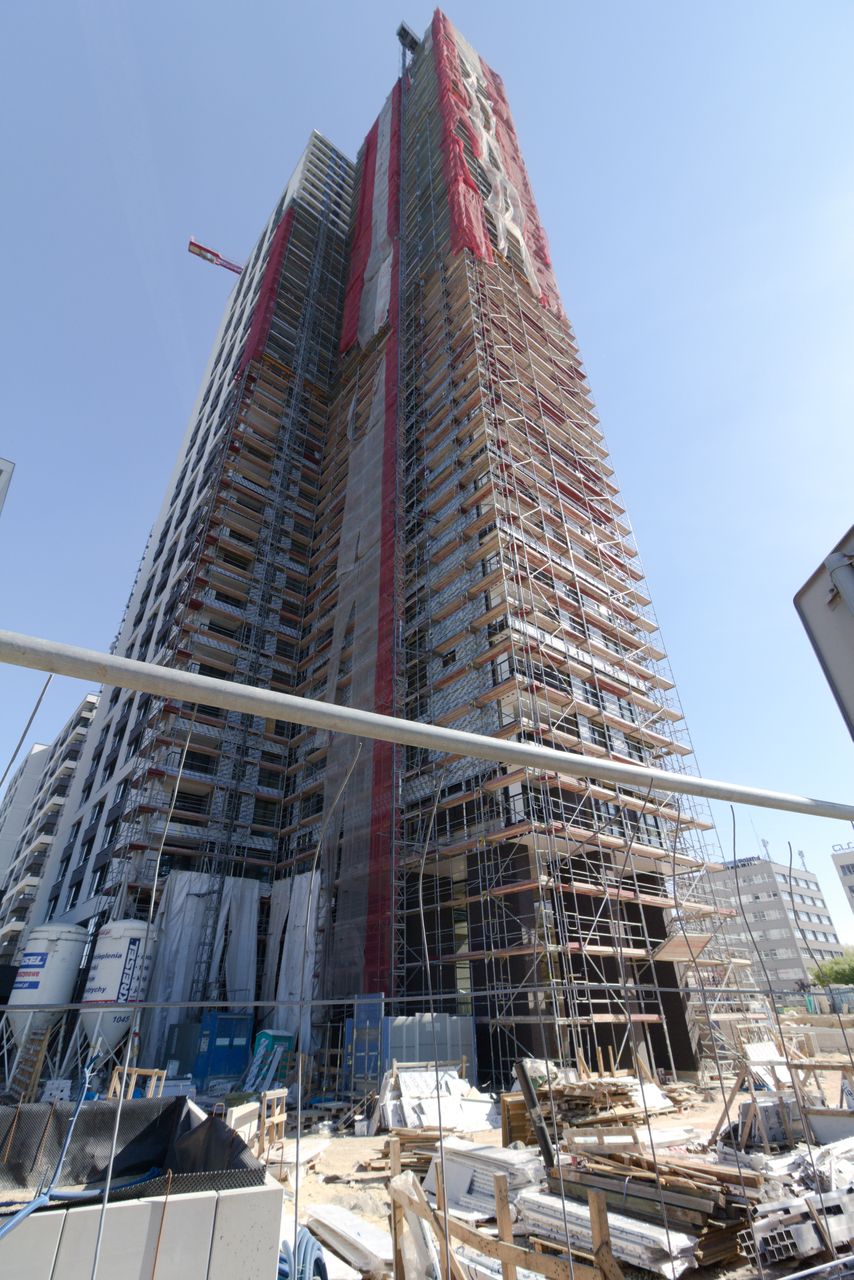

Nie można uznać okien za skończone, dopóki stoi dźwig. Jest bowiem przypięty do budynku właśnie przez otwory okienne na trzech piętrach. No i po co w ogóle stoi tam ten dźwig? Samo rozebranie dźwigu i rusztowań to dobrych parę tygodni.
Docieplenie elewacji: ??%

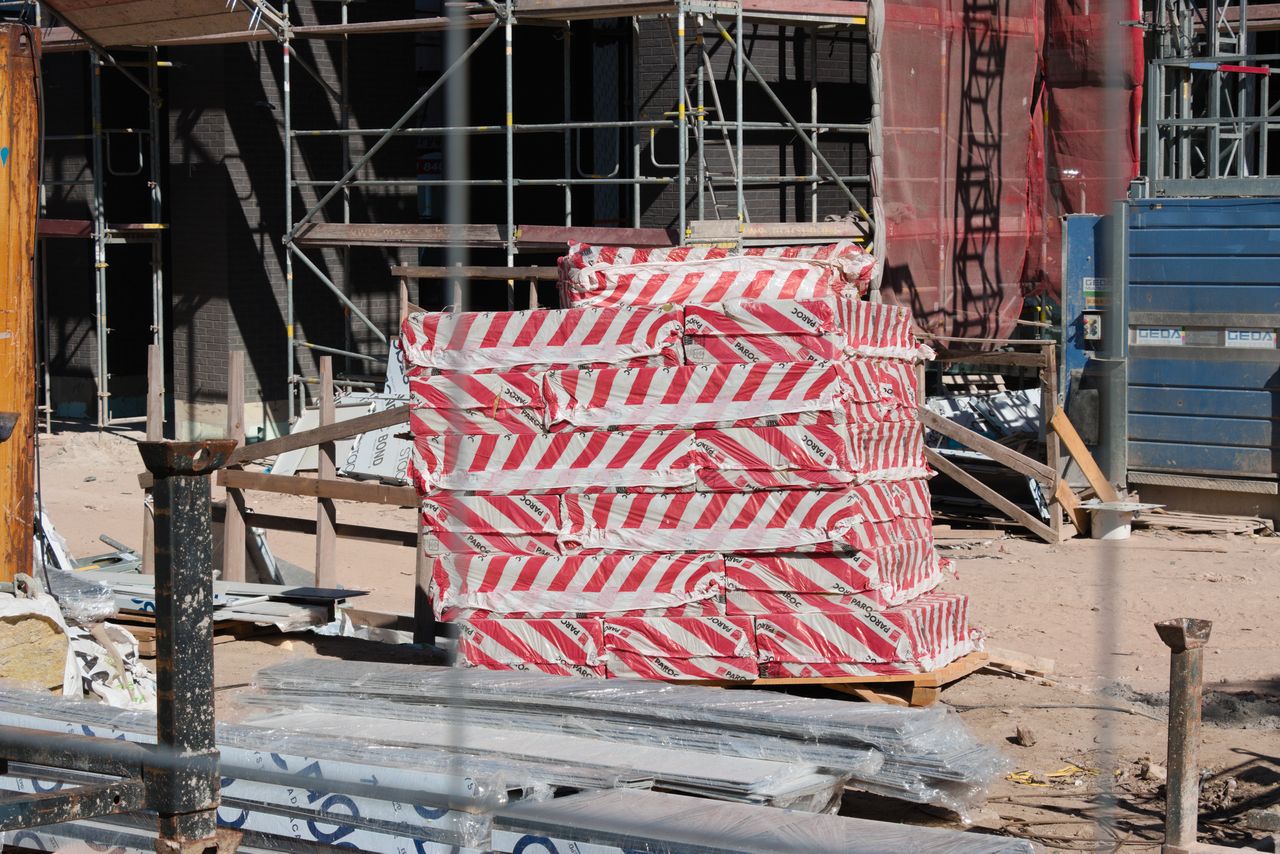

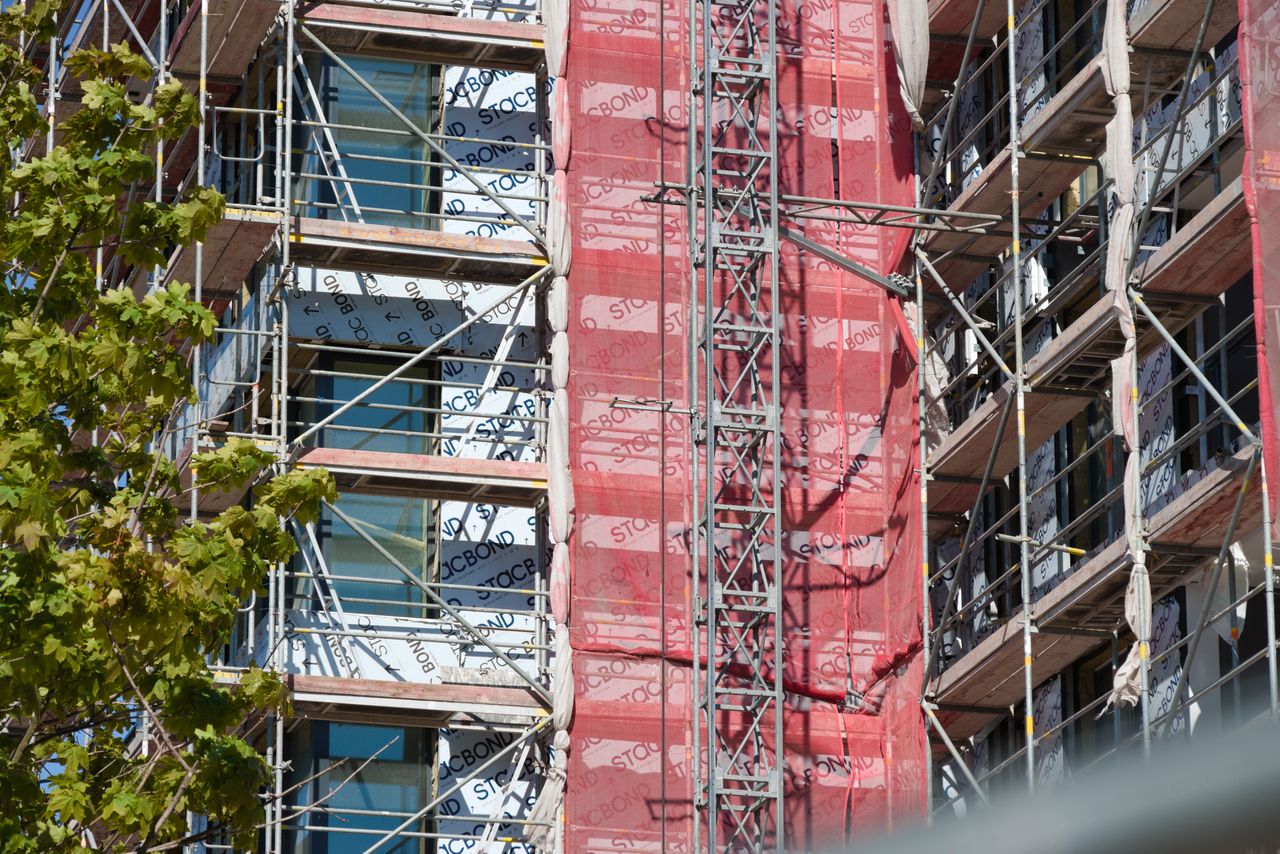

Większość elewacji od strony południowej jest pokryta takimi naklejkami. Wydaje się, że wełna już jest położona, a naklejka to opakowanie płyty elewacyjnej HPL, więc wystarczyłoby ją odkleić i gotowe. Ale samej wełny leży na placu tyle, że w sumie nie wiadomo, ile do końca. Rusztowanie od północy (po co w ogóle tam jeszcze stoi?) też jest przypięte do budynku i w tych miejscach elewacja nie może zostać ukończona.Poniższych elementów nie mogę ocenić z zewnątrz, bo ich nie widać:
Wykonanie instalacji sanitarnej mieszkań: ??% Wykonanie instalacji elektrycznej wewnętrznej mieszkań: ??% Wykonanie tynków gipsowych wewnętrznych: ??% Wykonanie izolacji dachu: ??% Wykonanie wylewek cementowych w mieszkaniach i częściach wspólnych: ??%Ale miesiąc temu wynosiły one po 85-95%. Więc może jeśli wysiłki ekip były skupione na ich realizacji, to skończyli w ten miesiąc? Och, gdybyśmy tylko byli należycie informowani o postępach przez dewelopera, ilu niepotrzebnych pytań można byłoby uniknąć.
Za to widać parę innych ciekawostek:

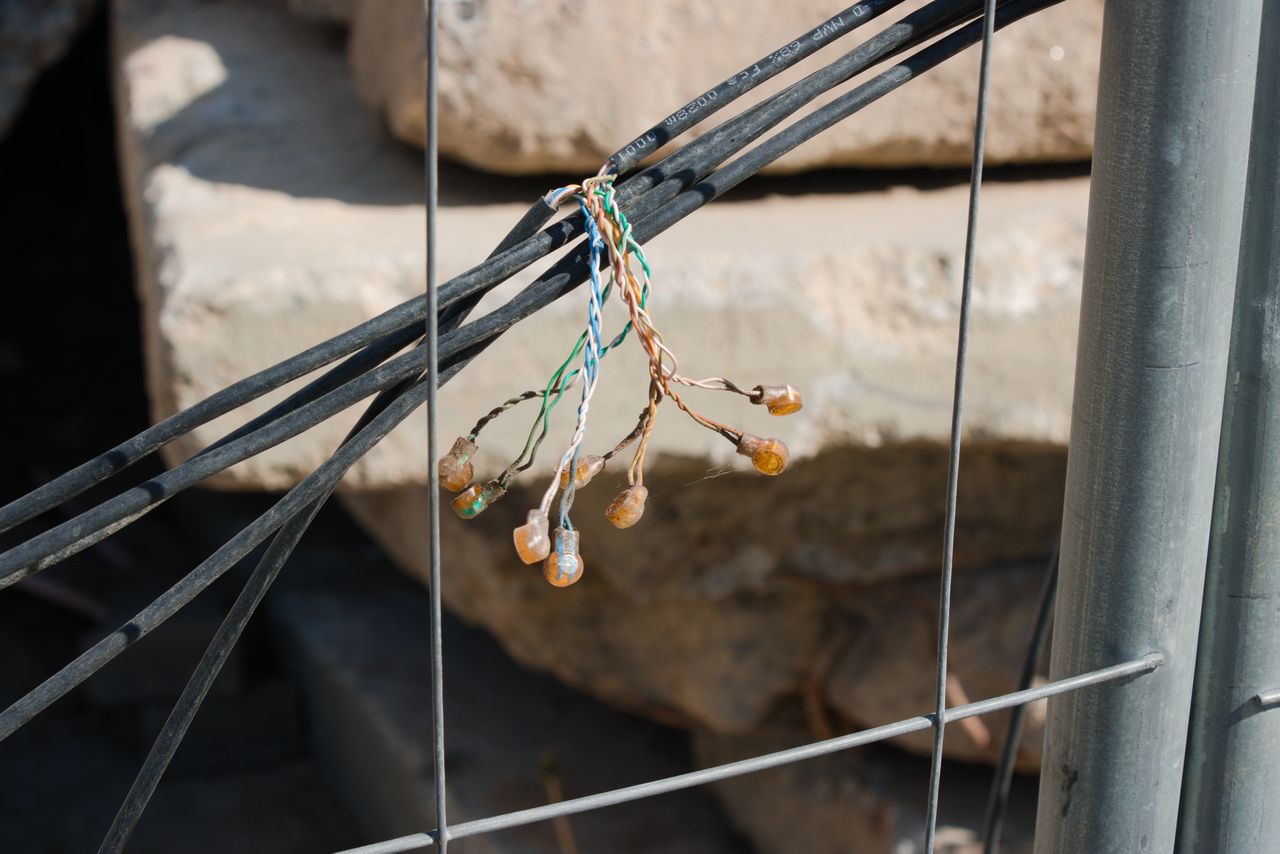

System monitoringu budowy opiera się o takie druciarstwo. Jeśli ktoś chce włamać się na budowę, może zacząć od rozpięcia tego - nikt nie udowodni że miała miejsce ingerencja, bo to samo z siebie nie ma prawa działać.
Lampa LED świeci w słoneczny dzień. Kto płaci za prąd? Tak jest, my płacimy.

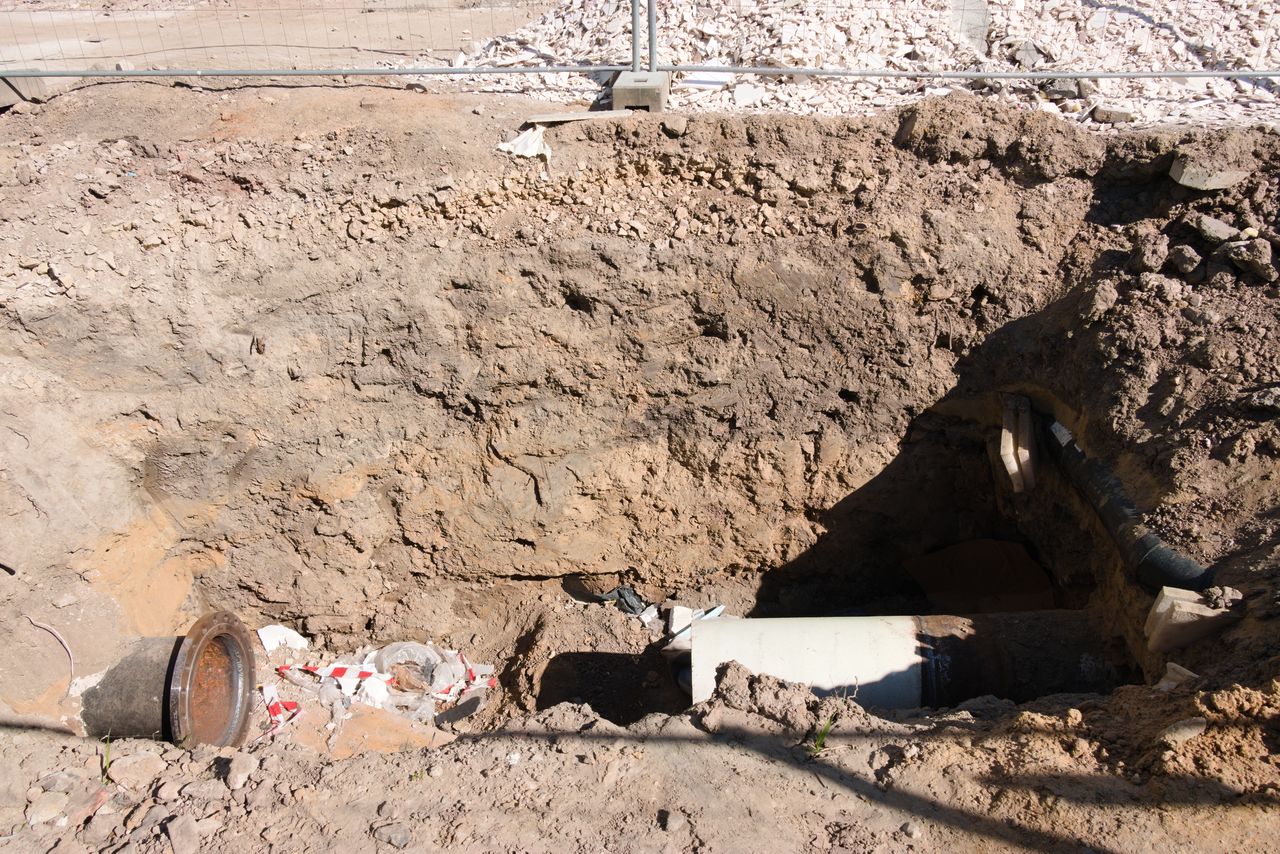

Kanalizacja nie ma prawa działać. Takich wykopów i przerw w rurach można naliczyć co najmniej 4. A dopóki trwają wykopy, to nie ukończą również chodników.Nigdzie nie znalazłem tablicy informacyjnej budowy.
